KFM公司220kV输变电项目通过验收并送电

2022-10-31 10:08:55

外地时间10月29日上午12:00,是KFM项目建设“里程碑”上的一个主要时刻:::通过54天的酣战, KFM项目电力供应的标记性工程——220kV变电站,凭证里程碑时间节点要求,提前两天通过了刚果(金)国家电力公司SNEL南部电网送电联动测试并乐成送电,为KFM项目整体电力供应,及实现准时投产目的涤讪了坚实的基础,成为“决战四序度,投产树丰碑”大干活动的一场重大胜利战争。
太阳城官网·tyc(中国集团)有限公司

KFM铜钴矿是天下上储量大、、品位高的铜钴矿项目之一,项目位于刚果(金)卢阿拉巴省,与太阳城官网TFM铜钴矿西南相距33公里。为了加速项目的开发建设,凭证集团公司的总体安排,KFM公司有序推进各项事情。继2021年5月16日建设用电11kV线路完工电后,公司超前谋划,连忙着手生产高压用电220kV线路和变电站建设妄想事宜。经由多轮谈判和相同协商,KFM于2021年9月5日与国家电力公司SNEL正式签署高压供电条约,并于当月25日与SNEL签署220kV高压电融资协议。

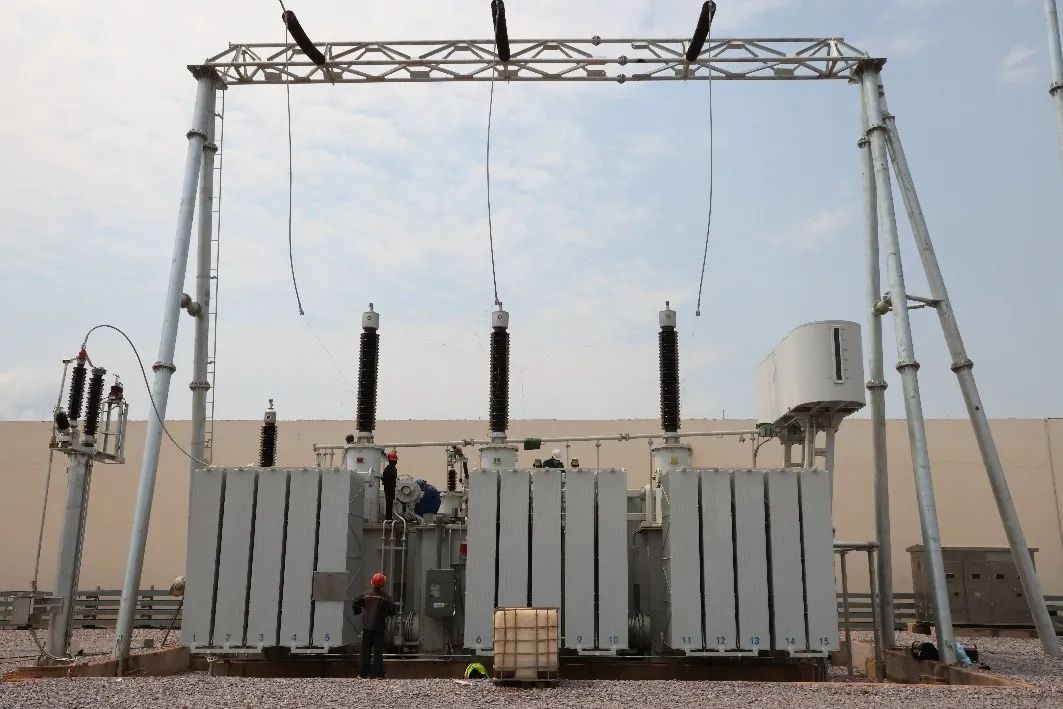

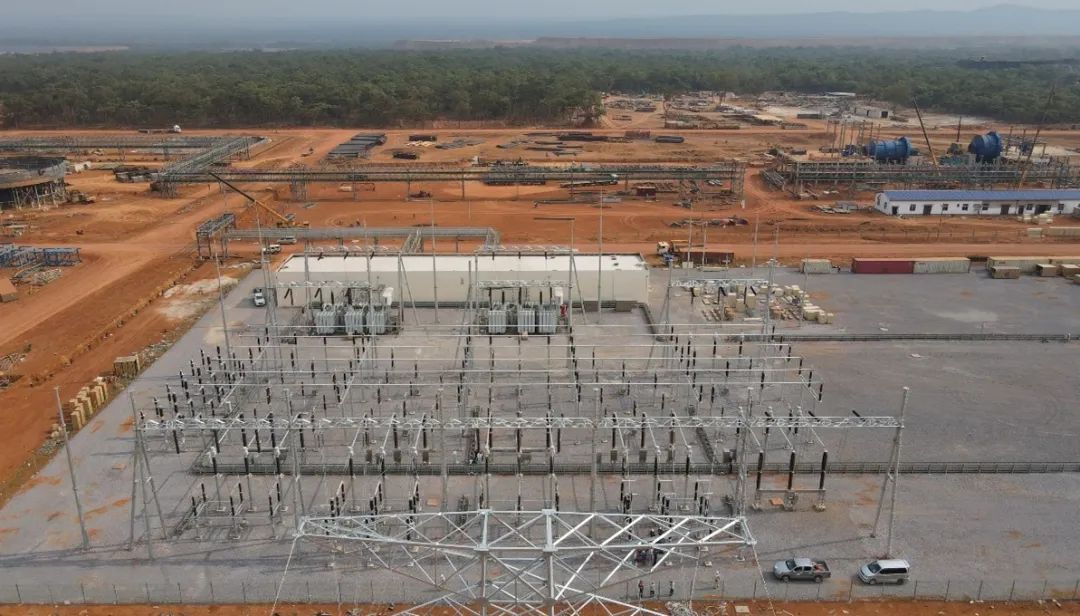

该220kV变电站位于SNEL南部电网SCK变电站和丰谷鲁美变电站之间,电源为新建L21线路上π接,总长13公里。220kV变电站进线及220kV母线装备由刚果(金)国家电力公司SNEL治理,并预留4个出线距离位置。变电站设有SNEL控制室,包括其电力�;;ぜ凹嗫刈氨浮1涞缯�2台150MVA主变压器,主变压器及35kV、、10kV侧部分由KFM公司治理,单独设有高压室及控制室,其包括KFM统领规模的开关柜及电力�;;ぜ凹嗫刈氨浮�
太阳城官网·tyc(中国集团)有限公司

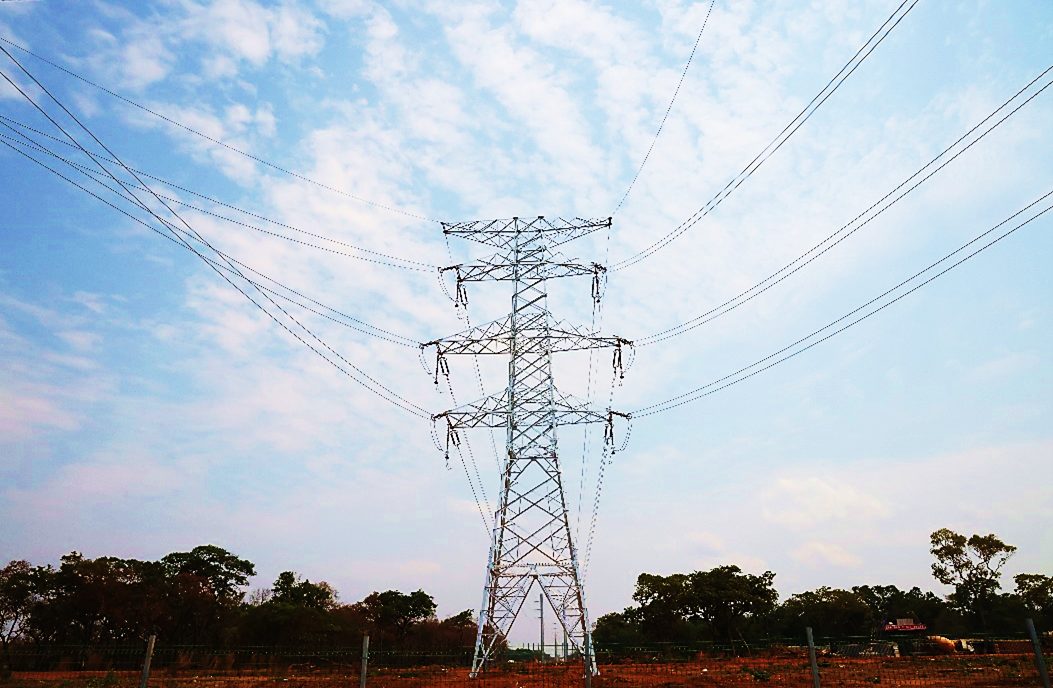

为了快速推进220KV供配电项目进度,确保凭证里程碑妄想节点实验,KFM公司高度重视,成立了专门的供配电向导小组,安排专人举行外事和专业手艺职员现场施工跟踪,凭证“宏观掌控,综合协调”的原则,以最快速率将线路和变电站物资运到现场,与承建单位亲近相同,在人力、、机械、、质料和工用具方面全力支持、、配合。从9月2日开工组立第一根构架柱最先,13KM输电线路天天都在主要有序的装置、、试验、、接线、、调试中向前推进,施工现场日新月异,双回路倾轧线路于2022年9月30日施工竣事,并于10月5日通过SNEL团队验收,抵达送电条件。

同时举行的220kV变电站的装置事情,倾注了KFM相关专业手艺职员和承建单位的心血和汗水,更离不开KFM公司向导超前谋划、、扎实安排,使命层层剖析,责任细化到人,桥架组、、主变装置组、、开关柜装置组、、装备组、、�;;て凉褡�、、电缆组、、二次接线组和试验组等八个施工组分工认真,齐头并进。现场向导逐日必到施工现场,相识施工进度,协调种种难题。太阳城官网副总裁、、KFM总司理周俊每到KFM矿区现场调研项目进度,第一时间就来到220kV变电站相识施工进度,和现场指挥职员剖析施工阻力,提出解决问题的步伐,要求合理编排工期和组织施工,严酷遵守设计和质量要求,凭证验收时间节点和送电要求实时完成各项施工使命。
太阳城官网·tyc(中国集团)有限公司

为了加速施工进度,召集一切可以召集的实力,所有施工职员天天7:00准时加入事情,战胜旱季风沙大紫外线强等难题,发挥艰辛奋斗的精神,硬是把受疫情影响装备进场延误的时间抢了回来。在供电向导小组的统一协协调准备下,最终凭证里程碑妄想要求,220kV变电站于10月27日顺遂通过SNEL南部电网对所有变压器、、短路器、、刀闸开关、、迅雷器、、继电�;;て�、、母线等七大类装备性能指标的检测、、试验和联动调试事情,并一举送电乐成,创下KFM项目施工新的纪录。

  • 太阳城官网·tyc(中国集团)有限公司CMOCgroup
  • 太阳城官网·tyc(中国集团)有限公司CMOC
  • 太阳城官网·tyc(中国集团)有限公司cmoc_group
  • 太阳城官网·tyc(中国集团)有限公司
  • 太阳城官网·tyc(中国集团)有限公司
  • 太阳城官网·tyc(中国集团)有限公司
  • 太阳城官网·tyc(中国集团)有限公司
  • 太阳城官网·tyc(中国集团)有限公司
  • 太阳城官网·tyc(中国集团)有限公司
  • 太阳城官网·tyc(中国集团)有限公司
太阳城官网·tyc(中国集团)有限公司投诉和建议
【网站地图】
